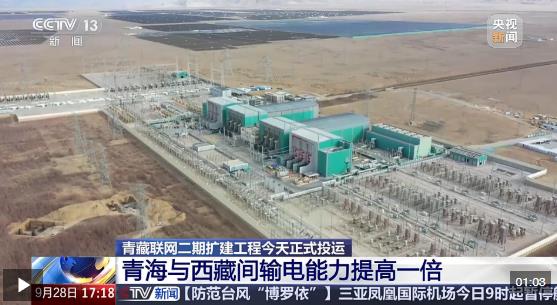

今天(9月28日),國家“十四五”規劃重點工程——青藏聯網二期擴建工程正式投運。工程的建成投運,將青海與西藏之間的輸電能力提高一倍。
據介紹,青藏聯網二期擴建工程于2024年5月開工建設,在工程兩端換流站內開展擴容改造,同時對工程原有控制系統進行全面升級,于今日正式建成投運。

國家電網公司特高壓部換流站處副處長 楊鵬程:工程的建成投運,可將青海與西藏之間的電力輸送能力提高一倍,達到120萬千瓦,每年可助力西藏綠電外送21億千瓦時。在冬季,入藏的電量將達到全區用電的35%,可進一步提高西藏電力保供能力。

據了解,青藏聯網工程是我國第一條進入西藏的“電力天路”工程,西藏電網通過該工程首次實現與全國大電網互聯互通。工程自2011年12月投運以來,累計輸送電量超230億千瓦時。
